重慶多個市級重大項目攻堅沖刺 寶山大橋、渝長復線等迎新進展

2025年04月01日 10:34 來源:第1眼TV-華龍網  閱讀量:

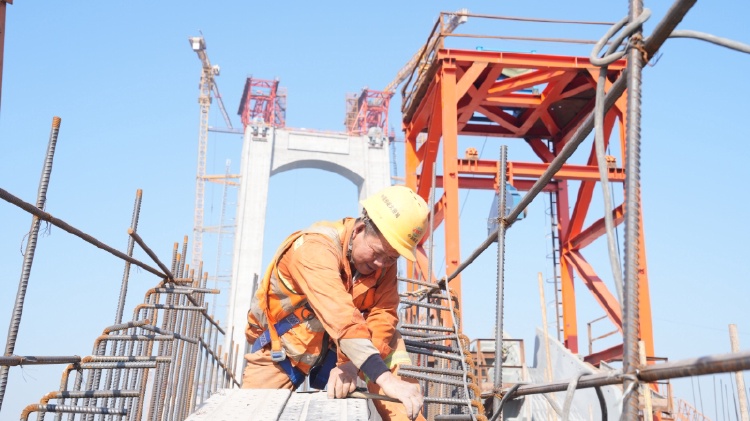

寶山嘉陵江大橋主橋箱梁掛籃懸澆施工現場。受訪者供圖

第1眼TV-華龍網消息,3月31日,記者從重慶城投建設公司獲悉,今年一季度,公司各在建項目關鍵節點密集突破,建設進度條持續刷新,累計完成投資11.41億元,占在建項目全年計劃投資30%,以實干實績打響“開門紅”攻堅戰。

黃桷沱長江大橋北錨碇側墻鋼筋施工現場。受訪者供圖

雙橋競速立潮頭 橋梁建設進度條拉滿

迎著晨曦的嘉陵江畔,數臺塔吊揮動吊臂,來回運送鋼筋和機具設備,在寶山嘉陵江大橋主墩箱梁兩側,工人們正認真檢查設備運行狀態,一切就緒后,掛籃行走、鋼筋綁扎、模板安裝、混凝土澆筑……多道工序有序緊密推進。繼去年10月大橋主墩封頂后,目前主橋箱梁掛籃懸澆已施工至第3節段,正全速沖刺主橋合龍。同時引橋也在奮力從岸邊向主橋一步步靠攏,預計下個月低墩區最后一聯現澆箱梁澆筑完成。

在渝長高速復線連接道工程的控制性工程,黃桷沱長江大橋施工現場,塔吊來回轉動運輸材料機具,工人們頭戴安全帽,身系安全繩,正在開展先導索牽引系統安裝、滑移平臺鋼管支架搭設等高空作業。繼主塔封頂后,目前,主橋兩側錨碇散索鞍已安裝完成,預計下月將牽引先導索過江,實現兩岸順利“牽手”。

鹿角隧道初支掃描檢測現場。受訪者供圖

四隧并進破山阻 隧道建設卡點持續突破

伴隨著柴油發動機低沉的轟隆聲,多臺挖掘機揮動機械臂除去雜亂的灌木殘樁,露出生土斷面。近日,兩江新區至長壽快速通道項目傳來喜訊,項目渝北段90畝建設用地已搬遷完畢,現場機械轟鳴,推土機、運土車來回穿梭,工人們頭戴安全帽,配合機械設備清表、挖填方、修建臨時排水設施,作業點遍地開花,干勁兒十足,搶占工期,加速奮戰一季度開門紅。

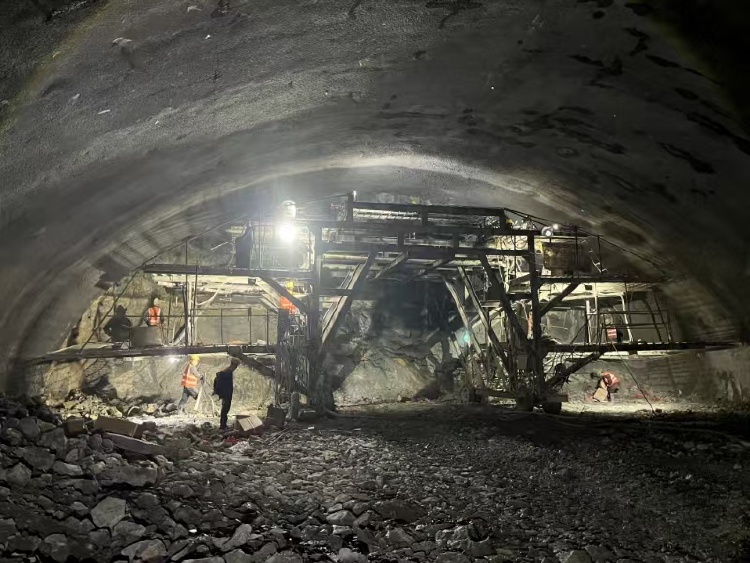

科學城隧道左線隧道施工現場。受訪者供圖

鹿角隧道項目現場,該項目經理張濤介紹,鹿角隧道出口端左右線均已進洞,其中右線隧道二襯臺車已準備就緒。目前,參建各方正排兵布陣,有序調度,以跑步即沖刺的姿態加快項目建設進展。

“轟隆——!”一聲,煙塵散去,在科學城隧道項目現場,掌子面爆破開挖工作剛剛結束,渣土車頻繁進出隧道運送開挖土石,工人穿戴防護設施小心謹慎開展落石排危工作。截至目前,項目一標段主體結構已完成,二標段隧道掘進累計完成88%,有望9月底實現雙向隧道貫通。

陶家隧道綜合管廊頂板混凝土澆筑現場。受訪者供圖

在陶家隧道項目現場,只見盤扣支架搭設、模板安裝、鋼筋綁扎、混凝土澆筑、邊溝砌筑……工人們頭戴安全帽,身系安全帶,散布在各個施工點,一片熱火朝天景象。截止目前,項目隧道雙洞已貫通,橋梁及道路主體工程正在緊鑼密鼓實施中,總工程量完成至76%。
